(od prvega koraka do zagona in dolgoročnega vzdrževanja)
Solven Energija – vaša energija energetskih rešitev.
Sončna elektrarna je dolgoročna in varna naložba. Da pa projekt poteka brez stresa, je pomembno poznati vse faze – od prvih izračunov, priprave dokumentacije, pridobivanja soglasij, montaže, priklopa na omrežje do kasnejših pregledov in vzdrževanja.
Spodaj je celoten, natančen, profesionalen vodič, kako v Sloveniji poteka celoten proces izgradnje hišne sončne elektrarne z ali brez baterijskega hranilnika – po korakih, po regijah in v skladu s postopki vseh slovenskih elektro distributerjev (Elektro Maribor, Elektro Celje, Elektro Ljubljana, Elektro Gorenjska).
1. Začetni posvet in analiza objekta
Proces se začne s posvetom, kjer zbiramo ključne podatke:
poraba električne energije (12-mesečno povprečje),
načrt uporabe toplotne črpalke, polnilnice ali električnega vozila,
naklon strehe, strešna kritina, senčenja,
varnostni dostopi in nosilnost konstrukcije.
Na tej osnovi pripravimo energetsko simulacijo, izračunamo optimalno moč elektrarne in predlagamo moč baterijskega sistema, če je del projekta.
2. Priprava ponudbe in tehnihničnega predloga
V naslednjem koraku pripravimo:
tehnični koncept elektrarne,
izbor panelov, razsmernikov in baterij,
oceno letne proizvodnje,
finančni izračun prihrankov,
interno preverjanje o primernosti priklopa.

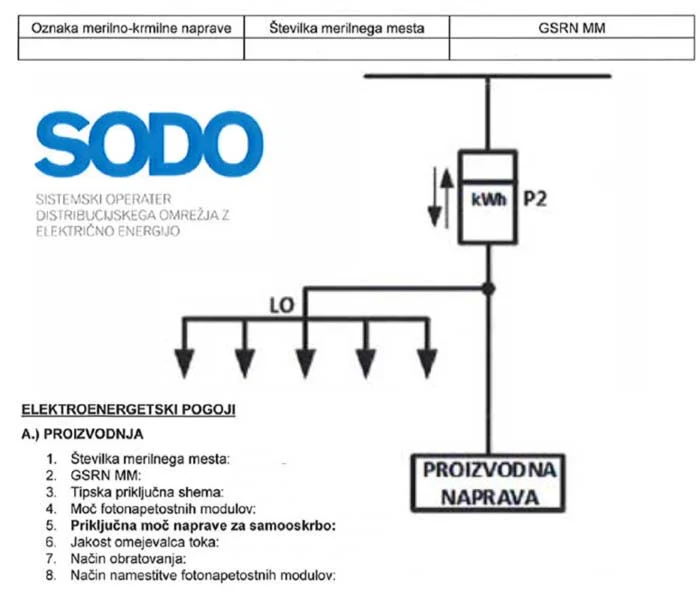

3. Priprava vloge za soglasje za priključitev (SOP)
To je eden ključnih korakov. Vloga se odda pristojni elektro distribuciji glede na območje:
Elektro Maribor,
Elektro Celje,
Elektro Ljubljana,
Elektro Gorenjska.
Vloga mora vsebovati:
tehnični opis sončne elektrarne,
enopolno shemo,
izračune moči,
certifikate razsmernikov in panelov,
podatke o objektu in merilnem mestu,
prijavo baterijskega hranilnika.
Rok za izdajo soglasja
Distribucije imajo zakonski rok do 30 dni, v praksi pogosto prej. Včasih je zahtevana dopolnitev ali tehnična obrazložitev – tudi to pripravimo.
4. Prvi ogled (pred) ali po soglasju
Za najbolj natančno izvedbo opravimo terenski ogled, kjer preverimo:
strešno konstrukcijo,
potek kablov,
lokacijo razsmernika in baterije,
možnosti priklopa,
zahteve za varnost pri delu.
Ta ogled se izvede pred ali takoj po izdaji soglasja.
5. Dogovor o terminu montaže in priprava naročila
Ko je soglasje izdano, se dogovorimo za termin montaže in pripravimo:
naročilo materialov,
seznam ekip,
predmontažno dokumentacijo,
načrt povezav.
Pri sistemih z baterijo je potrebno pravilno konfigurirati tudi komunikacijske module.

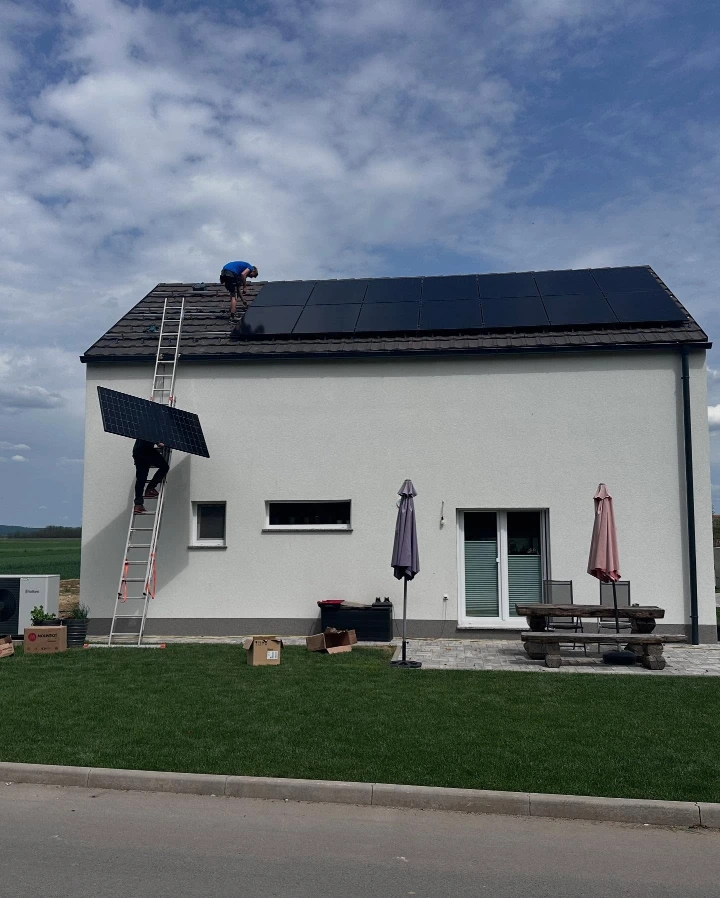

6. Montaža sončne elektrarne
Faze montaže:
Varnostna ureditev gradbišča.
Montaža podkonstrukcije (odvisno od kritine – tegola, valovitke, pločevina, strešniki).
Namestitev fotonapetostnih modulov.

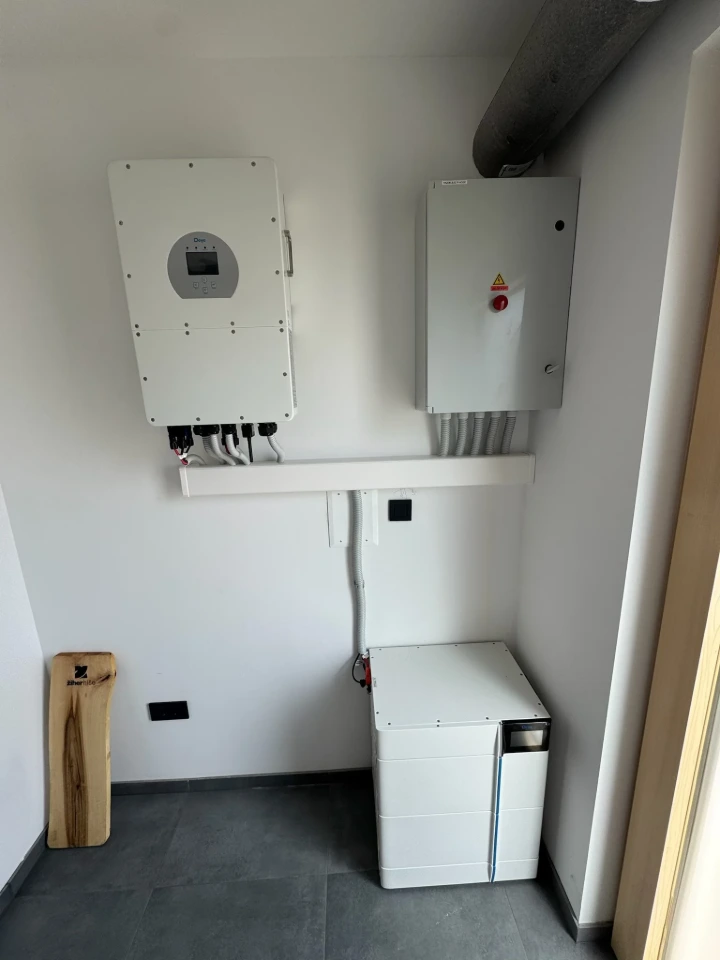

Inštalacija razsmernika in hranilnika.
Povezava DC (paneli – razsmernik) in AC (razsmernik – elektro omarica).
Komunikacijska povezava (Wi-Fi, LAN ali 4G modul).
Preizkus delovanja in varnostne meritve.
Montaža traja 1–2 dni za manjše hišne elektrarne, pri kompleksnih pa 2–4 dni.
7. Priprava priklopne dokumentacije
Po montaži pripravimo kompletno tehnično dokumentacijo, ki jo elektro potrebuje za odobritev priklopa:
Poročilo o meritvah (izolacija, upori, napetostne razmere)
Poskusni zagon
Enopolna shema kot izvedeno
Izjava elektroinštalaterja
Certifikati opreme
Prijava hranilnika
To dokumentacijo imenujemo PID – Poročilo o izvedenem delu.
8. Oddaja dokumentacije elektro distribuciji + odobritev priklopa
Vso dokumentacijo oddamo elektro podjetju, ki jo pregleda.
Po preverjanju elektro:
izda odobritev priklopa,
določi morebitni termin menjave števca,
potrdi skladnost izvedbe z izdanim soglasjem.
Če je vse pravilno izvedeno, elektro dovoli vklop.
9. Zagon sončne elektrarne
Po odobritvi elektro distribucije izvedemo:
nastavitev razsmernika,
optimizacijo delovanja,
nastavitev baterijskih režimov (back-up, self-use, peak shaving),
povezavo na mobilno aplikacijo (npr. Deye AI Cloud),
testni zagon.
Stranki predamo navodila za uporabo, dostop do platforme in razlago delovanja.
10. Monitoring delovanja
Vsaka elektrarna ima 24/7 nadzor preko spletne aplikacije. Zahtevamo, da svojo elektrarno nadzira tudi stranka vsaj na 48 ur je priporočljivo pregledati delovanje.
Omogoča:
spremljanje trenutne proizvodnje,
stanje baterije,
porabo objekta,
zgodovino proizvodnje,
odkrivanje napak in alarmov.
Solven Energija lahko opravlja tudi oddaljen nadzor in svetovanje pri nastavitvah.
11. Letna poročila in organizacija servisnih obiskov
Enkrat letno priporočamo osnovni pregled delovanja, kjer preverimo:
statistiko proizvodnje,
stanje posameznih panelov,
delovanje razsmernika in baterije,
optimizacijo nastavitev.
Na željo stranke pripravimo uradno letno poročilo.
12. Preventivni pregledi (na 2–3 leta)
To vključuje:
termografijo panelov (vroče točke),
pregled kabelskih poti,
pregled podkonstrukcije,
čiščenje prezračevalnih kanalov razsmernika,
pregled varovalk in odvodnikov.
Preventiva bistveno podaljša življenjsko dobo sistema.
13. Čiščenje panelov (na 5 let ali po želji stranke)
Čiščenje ni obvezno, je pa zelo priporočljivo, saj prah, cvetni prah, saje in ptičji iztrebki lahko zmanjšajo izkoristek tudi za 5–15 %.
Priporočamo profesionalno čiščenje, saj vključuje:
uporabo mehke ščetke,
demineralizirano vodo,
nizek pritisk,
varnostne sisteme pri delu na višini.
Zaključek: Vse korake urejamo mi – Solven Energija
Celoten proces – od prve ideje do zagona in dolgoročnega vzdrževanja – lahko predstavlja izziv, če ga izvajate sami. V podjetju Solven Energija za vas:
pripravimo vso dokumentacijo,
uredimo soglasja na elektro distribucijah,
izvedemo montažo,
pripravimo PID dokumentacijo,
izpeljemo priklop in zagon,
uredimo nadzor, letna poročila in servisne preglede,
nudimo čiščenje in posodobitve sistema.
Naši pogoji sodelovanja so izjemno ugodni,
zato poskrbimo, da je vaša sončna elektrarna:
✔ varna
✔ učinkovita
✔ dolgoročno donosna
✔ strokovno vzdrževana
